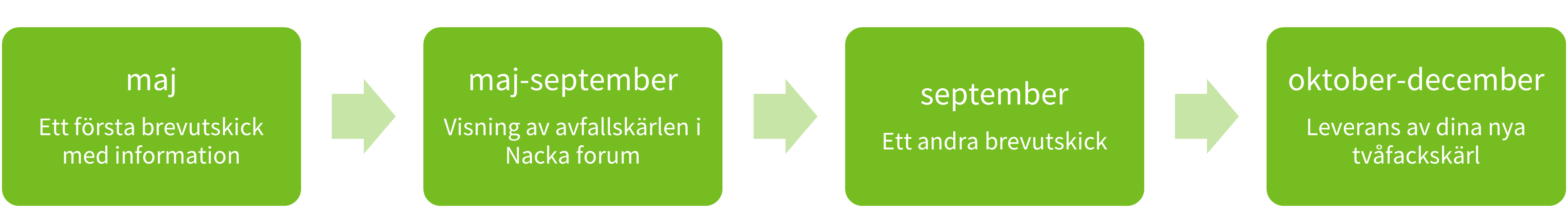

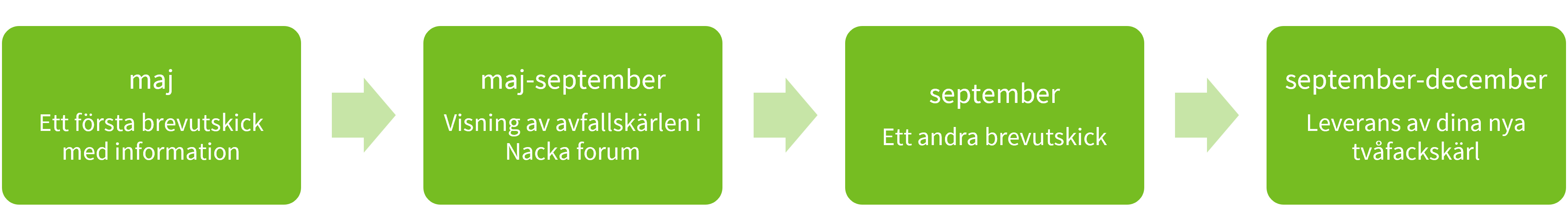

Preliminär tidsplan för utkörning
Leveranserna av de nya tvåfackskärlen pågår för fullt.
De hushåll som ännu inte har fått sina nya kärl kommer att få dem levererade någon gång fram till och med vecka 49.
Så går bytet till
Du som är kund behöver inte göra något utan bytet sker automatiskt. Du börjar använda dina nya kärl direkt.
Du använder dina nuvarande kärl tills dina nya tvåfackskärl har levererats. När de nya kärlen ställs ut hämtar vi samtidigt de gamla kärlen.
Om du behöver använda dina nuvarande kärl längre än planerat till följd av förseningar i leveransen, påverkar det inte bytet. Du får ändå dina nya tvåfackskärl, och de gamla kärlen hämtas vid ett senare tillfälle. Du behöver inte göra någon anmälan. Hämtningen av de gamla kärlen sker automatiskt.
Införandet av närsorterat är omfattande – det är över 14 000 enbostadshus som både ska få nya kärl lämnade och gamla kärl hämtade. Vi tackar därför för ert tålamod och förståelse för att allt inte alltid går som planerat.
Tidigare informationsutskick
I slutet av maj skickas ett första informationsbrev ut till dig som är enbostadskund. Här kan du läsa brev nummer 1. (PDF-dokument, 433 kB)
I början av september skickas ett andra informationsbrev ut till dig som är enbostadshuskund. Här kan du läsa brev nummer 2. (PDF-dokument, 404 kB)

Från Bryssel till Nacka - vägen till närsorterat
Närsorterats resa
Införandet av närsorterat följer det nationella lagkrav som börjar gälla från 1 januari 2027. Här kan du ta del besluten bakom närsorterat och arbetet som gjorts.
Juli 2022: Regeringen beslutar om nya regler för förpackningsinsamling. De nya lagkraven bygger på ett EU-direktiv om ökad återvinning och producentansvar. Beslutet innebär att:
- Hushåll och verksamheter behöver från 1 januari 2024 sortera ut sitt matavfall. Nacka kommun fick dispens från detta fram till 1 januari 2027.
- Fastighetsnära insamling – vad vi i Nacka kallar för närsorterat – ska införas för både en- och flerbostadshus senast 1 januari 2027.
Hösten 2023: Nacka vatten och avfall genomför kunddialog och workshops med olika villaägarföreningar. Därefter beslutas det att enbostadshus i kommunen kommer att få lösningen med tvåfackskärl.
1 januari 2024: Kommunen tar över ansvaret för insamlingen av hushållen i Nackas förpackningar från producentansvarsorganisationerna. Det innebär i praktiken att Nacka vatten och avfall tar över ansvaret för återvinningsstationerna som då ägdes av Förpackningsinsamlingen (FTI).
29 januari 2024: Kommunfullmäktige i Nacka beslutar om en tvåfackskärlslösning för alla enbostadshus i Nacka.
1 februari 2025: NVOA och Tyresö kommun tecknar ett nytt avtal med entreprenören Verdis för insamling av hushållsavfall och förpackningar. Avtalet gäller från 1 oktober 2026 till 30 september 2031, med möjlighet till tre års förlängning.
Våren 2025: Upphandling av avfallskärl genomförs. Entreprenören förbereder sina fordon och körrutter.
November 2025: Nacka vatten och avfall har en utställning av de nya tvåfackskärlen i Nacka stadshus då Nackabor kan se kärlen och få svar på frågor.
Maj 2026: Ett första informationsbrev skickas ut till enbostadshus i Nacka kommun. Brevet innehåller information om de tre nya tvåfackskärlen som rullas ut i höst.
