Värmdövägen

Som en del av Centrala Nackas utveckling byggs Värmdövägen och en del av Vikdalsvägen om till en grön och trygg stadsgata med butiker, mötesplatser och torg längs vägen. Under gatan ska nya ledningar dras för avlopp, vatten, el, värme, tele, fiber och dagvattenhantering. Ett nödvändigt arbete för att säkra infrastrukturen för Nackaborna i framtiden.

Status och handlingar

  • Ett start-pm antas av politikerna. Därefter utreds olika sakfrågor, till exempel trafik, buller, dagvatten och förslag till gestaltning. Planprogrammen föregår projektet och ger en samlad bild av kommunens mål för utvecklingen av ett större område. Programmen är inte juridiskt bindande.

  • Markfrågor och projektering ingår i förberedelserna inför utbyggnad.

  • Utbyggnad sker enligt framtagen projektering.

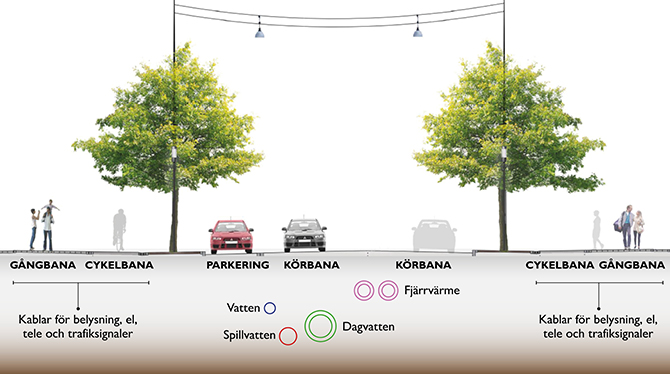

Värmdövägsprojektet är tre kilometer långt och indelat i fem etapper. Etapp 3, sträckan Lillängsvägen - Nacka Forum blev klar sommaren 2023. Hela projektet beräknas vara klart 2029. (Klicka på bilden för att förstora.)

Välj Järlaleden för en smidigare resa

I slutet av maj 2025 flyttas gång- och cykelvägen förbi Sickla upp på Alphyddestigen. Den nya vägen kan upplevas något trängre och fler människor kommer att behöva samsas på mindre yta med den nya sträckning.

Det är på grund av platsbrist när trottoarerna i Sickla ska färdigställas och ledningsarbeten ska utförs som endast två körfält får plats vilket kommer att minska ytan att gå och cykla på något. Planerat datum för detta är onsdag den 28:e maj och stäckningen gäller under hela sommaren och hösten 2025.

Alternativ cykelväg

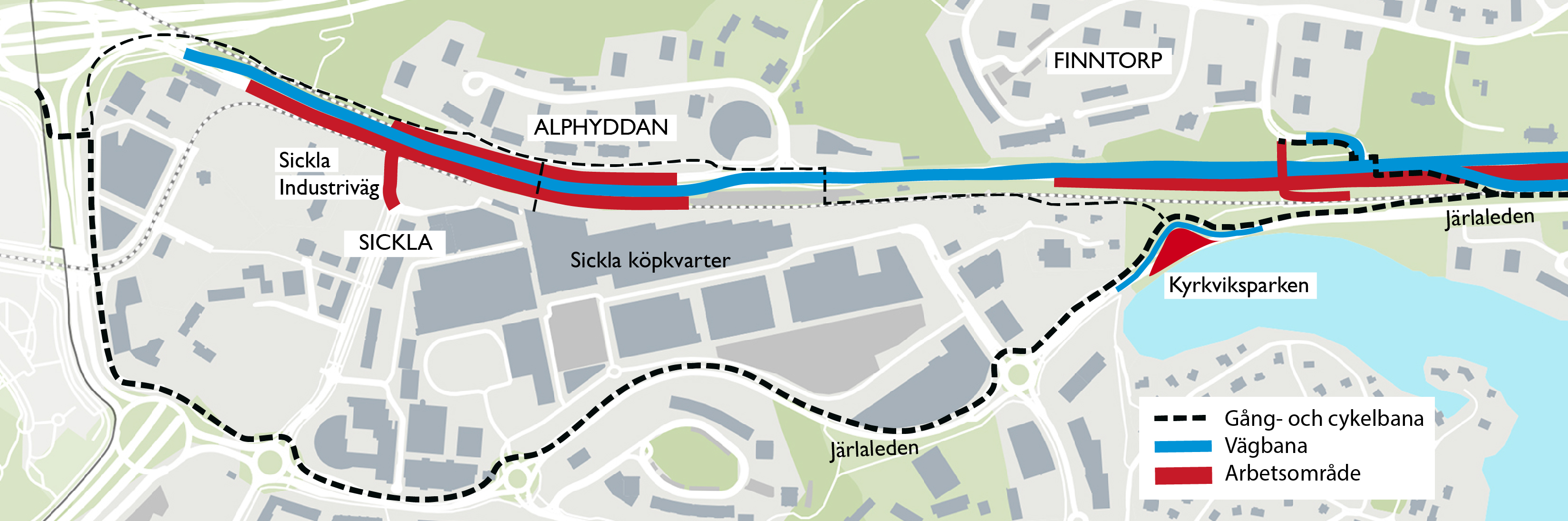

Att istället välja Järlaleden vid korsningen i Kyrkviksparken gör resan lite lättare och framförallt säkrare. Tidsmässigt kommer de båda sträckorna vara ungefär likvärdigt, men du slipper en del trängsel och byggtrafik via Järlaleden. Se karta nedan och följ den nedre streckade vägen.

Följ arbetet

Värmdövägsprojektet utförs av Skanska på uppdrag av Nacka kommun. Du kan klicka på de utfällbara blocken nedan för att läsa om de olika etapperna. Vill du följa arbetet vecka för vecka eller dag för dag? Besök Skanskas blogg eller följ instagramkontot @skanska_varmdovagen_nacka

Vanliga frågor och svar om arbetet på Värmdövägen.

Etapp 1: sickla bro - alphyddan

Tidplan: Sträckan påbörjades 2023 och beräknas vara klar första halvåret 2026.

Vad händer de närmaste veckorna?

  • Eftersom det är stora höjdskillnader på Värmdövägen behöver vi bygga murar som håller jordmassorna på plats. Murarna består av spontar, stora metallbalkar, som slås ner i marken och sedan täcks med betong. Flera av murarna börjar bli färdiga och vi har börjat sätta dit spaljéer och räcken. Arbetet med murarna beräknas vara helt klart i höst.



Ny gångväg gör det enklare att ta sig från Värmdövägen till shopping och service i Sickla köpkvarter.


Murarbete pågår. I höst är de klara.

Sickla bro är öppnad i östlig/västlig riktning

Nya Sickla bro står delvis klar och har öppnat för fordonstrafik i öst/västlig riktning. Arbetet med Sickla industriväg pågår.


Visionsbild korsningen Sickla bro och Sickla industriväg.


Visionsbild av Sickla central, en av knutpunkterna för kollektivtrafiken i Nacka.

Etapp 1b: Alphyddan - Finntorp

Tidplan: Planering pågår. Datum för byggstart och färdigställande kommer.

Snart är nya Finntorpsbron på plats

I början av juli öppnar nya Finntorpsbron. Men innan dess ska den transporteras från brofabriken i Blekinge till Nacka. Det blir en logistisk utmaning där den största brodelen är över 40 meter lång. För att inte skapa kaos på vägarna kommer en del av transporterna att ske på natten.

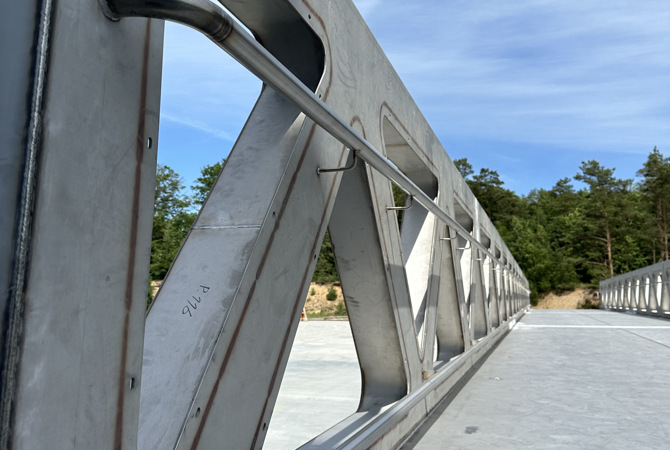

Fackverksbro 670x450.jpg

Den nya bron är en fackverksdesign i rostfritt stål - det gör den både stark och förhållandevis lätt.

Fyra delar som ska bli en

Bron levereras till Nacka i fyra delar. För att spara tid, skickas varje brodel med monterade täckskivor och färdiglagd beläggning. Den första sändningen lämnar Blekinge tidigt på morgonen måndagen den 19 maj. När transporten kommer till Södertälje blir det ett stopp på några timmar eftersom det behövs tillstånd från Trafikverket innan man kan köra igenom stan och vidare till Nacka.

Den första brodelen lyfts på natten mellan måndag 19:e maj 22:00 – tisdag 20:e maj 05:00. Under dessa timmar kommer följande påverkan att ske:

  • skytteltrafik på tillfällig väg med hjälp av flaggvakter
  • busshållplats Finntorp västgående riktning avstängd

Läs mer om Finntorpsbron

Etapp 2: Finntorp - Saltsjö-Järla

Tidplan: Arbetet på sträckan beräknas vara helt klart första halvåret 2026.

Vad händer de närmaste veckorna?

  • Från 9 februari kör ersättningsbussar för Saltsjöbanan mellan Slussen Glasbruksgatan och Saltsjö-Järla. Vid Saltsjö-Järla får resenärerna byta till Saltsjöbanan. Bussarna kommer att matcha Saltsjöbanans avgångs- och ankomsttider. Observera att SL:s reseplanerare inte alltid visar ersättningsbuss som alternativ när du söker resor till/från "Slussen" från 9 februari. Skriv i stället "Glasbruksgatan" för att planera din resa.

Här kan du planera din resa med SL.

Visionsbild för station Järla

Samtidigt som Värmdövägen byggs om, pågår utbyggnaden av tunnelbanan till Nacka. Visionsbilden visar Järla stationsområde med bostäder och den nya entrén till tunnelbanan i riktning mot Sickla och Stockholm. Till vänster i bilden skymtar perrongen för Saltsjöbanans Järla station.


Illustration: tmrw.inc/Nacka kommun/Region Stockholm.

Ny Finntorpsbro sommaren 2025

Gång- och cykelbron över Värmdövägen mellan Finntorp och Ekudden, byts ut mot en ny modern bro. Just nu håller vi på att gjuta pelarna till den nya bron. Nya Finntorpsbron kommer att bli bredare än sin föregångare vilket innebär ökad framkomlighet och förenklad snöröjning. Under byggnationen, kan gång- och cykeltrafikanter korsa Värmdövägen vid övergångsstället 100 meter österut från de gamla brofästena (mot Nacka Forum). Biltrafiken kommer att ledas om i olika etapper men alltid ha två körfält öppna.

Läs mer om Finntorpsbron här.

Värmdövägens trafik på Saltsjöbanans spårområde

Från mars 2023 leds Värmdövägen ner på spårområdet, där Saltsjöbanan tidigare gick. Den nya sträckningen går mellan Järla och Nacka station. Även gång- och cykelstråk leds om från Värmdövägen till Järlaledens gång- och cykelstråk. Den nya trafiklösningen gör att det blir lättare för alla trafikslag att ta sig fram under tiden som Värmdövägen byggs om. Omledningen kommer att gälla fram tills dess att Saltsjöbanan börjar trafikera sträckan igen.

Etapp 2b: Saltsjö-Järla - Lillängsvägen

Tidplan: Planering pågår. Datum för byggstart och färdigställande kommer.

Etapp 3: Lillängsvägen - Nacka forum

Tidplan: Sträckan påbörjades 2020 och avslutades 2023.

Sträckan Lillängsvägen-Nacka forum är klar

En ny stadsgata med breda gång- och cykelvägar, träd och ny bebyggelse har vuxit fram. Blommor har planterats och det sista lagret asfalt samt belysning, cykelställ och sittplatser är på plats.

Mer om Trafik och framkomlighet i Nacka.
