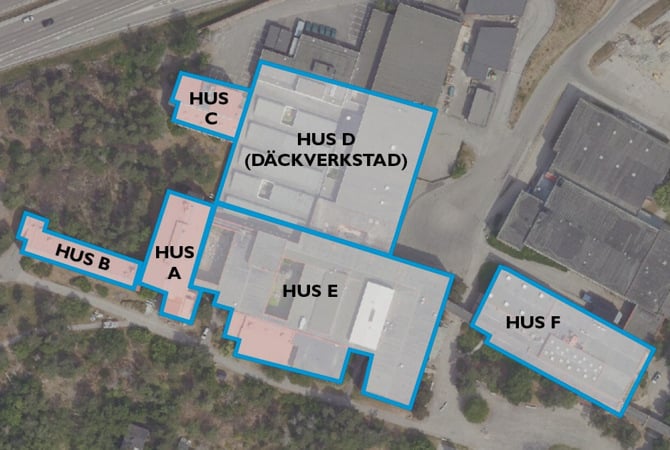

Renoveringen av Nacka gymnasium

Nacka gymnasium har byggts till i omgångar och är i behov av underhåll och energibesparande åtgärder. Bland annat kommer ventilationen att bytas ut och energisnåla system att installeras. Samtidigt ökar vi tillgängligheten och renoverar ytskikt. Renoveringen av gymnasiet omfattar hus A, C och E. Däckverkstaden i hus D byggs om till ersättningslokal under byggtiden. Arbetet genomförs i etapper för att påverka skolverksamheten så lite som möjligt och beräknas vara klart 2030.

Sandra Davidsson

Sandra Davidsson

Byggprojektledare

08-718 82 26

Aktuellt

Kommunfullmäktige tog den 16 november 2026 beslut om att påbörja renoveringen av hus A och E, samt anpassningen av den del av hus D som kommer att användas som ersättningslokal under renoveringstiden. Planen är att skriva kontrakt för arbetet med en totalentreprenör i början av 2027. Samtidigt pågår renoveringen av hus C. Skolan beräknas kunna flytta tillbaka till hus C under 2027. Där pågår följande arbeten:

  • Byte av ventilationssystem
  • Installation av ny LED-armatur
  • Uppdatering av elsystem
  • Byte av vatten- och avloppsstammar
  • Installation av nytt värmesystem
  • Renovering av ytskikt
  • Tillgänglighetsanpassningar


Samtidigt som arbetena pågår i hus C undersöker vi vilka åtgärder som behövs i hus A, E och däckverkstaden i hus D. Däckverkstaden ska byggas om för att bli ersättningslokal under renoveringen tillsammans med hus B och F.

Tidsplan

Här kan du följa projektet år för år och se vilka arbeten som planeras. Klicka på ett år för att läsa mer om vad som ska hända. Observera att tidsplanerna är preliminära och kan påverkas av externa faktorer som överklaganden. Detaljerade tidsplaner för 2028 - 2030 är under framtagande och kommer att publiceras längre fram.

2026

Hus C

I hus C utför entreprenören HH Ventilation följande arbeten:

  • Byte av ventilationssystem
  • Installation av ny LED-armatur
  • Uppdatering av elsystem
  • Byte av vatten- och avloppsstammar
  • Installation av nytt värmesystem
  • Renovering av ytskikt
  • Tillgänglighetsanpassningar

Tidsplan: september 2026 - juni 2027.

2027

Hus B

Under höstterminen 2027 anpassas hus B för att bli skolans tillfälliga hemvist för kemiundervisningen. Undervisningen flyttar in i lokalerna efter jullovet 2027.

Hus C

Arbetet i hus C avslutas juni 2027 så att skolan kan flytta tillbaka till lokalerna i tid till höstterminsstarten.

Hus D (Däckverkstaden)

Däckverkstaden i hus D kommer att bli ersättningslokal under renoveringen men behöver först byggas om – både ut- och invändigt. Lokalerna kommer efter ombyggnationen att rymma skolans huvudentré, expedition, café och andra allmänna utrymmen. Planen är att upphandla arbetet i slutet av 2026 och skriva kontrakt med en entreprenör i början av 2027.

Tidsplan: februari 2027 - september 2027. Skolan kommer att påbörja inflytt till hus D under höstterminen 2027 och lokalerna kommer börja användas efter jullovet 2027.

Hus E

Arbetena i hus E är omfattande och genomförs i två etapper för att minska påverkan på skolverksamheten och hålla nere kostnaderna för evakuering och flytt. Följande arbeten ska göras:

  • Takbyte
  • Installation av nya fläktrum på taket
  • Byte av ventilationssystem
  • Installation av nytt värmesystem
  • Uppdatering av elsystem
  • Fönsterrenovering
  • Anpassning av skyddsrum enligt krav från Myndigheten för civilt försvar
  • Renovering av ytskikt
  • Tillgänglighetsanpassningar

Tidsplan: julen 2027 – julen 2030 (i två etapper).

2028

Hus E

Renoveringen av hus E fortsätter genom hela 2028. En mer detaljerad tidsplan är under framtagande och kommer att publiceras längre fram.

2029

Hus E

Renoveringen av hus E fortsätter genom hela 2029. En mer detaljerad tidsplan är under framtagande och kommer att publiceras längre fram.

2030

Hus A

Stora delar av hus A har redan renoverats. En mer detaljerad tidsplan för hus A är under framtagande och kommer att publiceras längre fram.

Hus E

Arbetet i det här huset går in i sitt slutskede och avslutas 2030.

Ersättningslokaler

Flera befintliga lokaler i närområdet kommer att användas som ersättningslokaler. Däckverkstaden i hus D behöver dock först byggas om och anpassas både ut- och invändigt.

Hus B

Kommer att innehålla kemisalar och fysiksalar när hus E renoveras i två etapper.

Hus F

Kommer att användas för anpassad skola under hela renoveringen för att eleverna ska påverkas så lite som möjligt.

Hus D (Däckverkstaden)

Här kommer huvudentrén att vara placerad under en stor del av renoveringstiden. Här kommer det också att finnas expedition, café, bibliotek och bokförvaring. Senare i projektet kommer utrymmena att användas som hörsalar och expedition.

Kristallens förskola

Kommer användas som ersättningslokal under renoveringen av hus C och E.

Klicka här för att komma till Nacka gymnasiums egen hemsida.
