Status och handlingar
-
Ett start-pm antas av politikerna. Därefter utreds olika sakfrågor, till exempel trafik, buller, dagvatten och förslag till gestaltning. Planprogrammen föregår projektet och ger en samlad bild av kommunens mål för utvecklingen av ett större område. Programmen är inte juridiskt bindande.
-
Markfrågor och projektering ingår i förberedelserna inför utbyggnad.
-
Utbyggnad sker etappvis enligt framtagen projektering. Etapp 1 och 2 pågår.

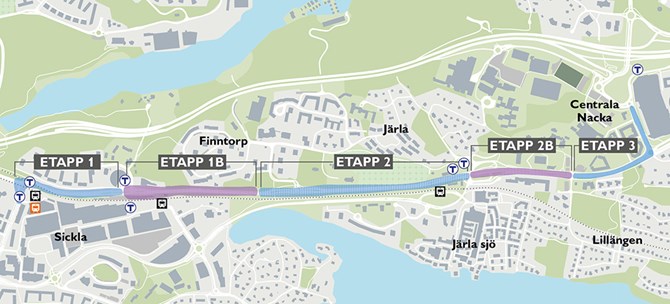

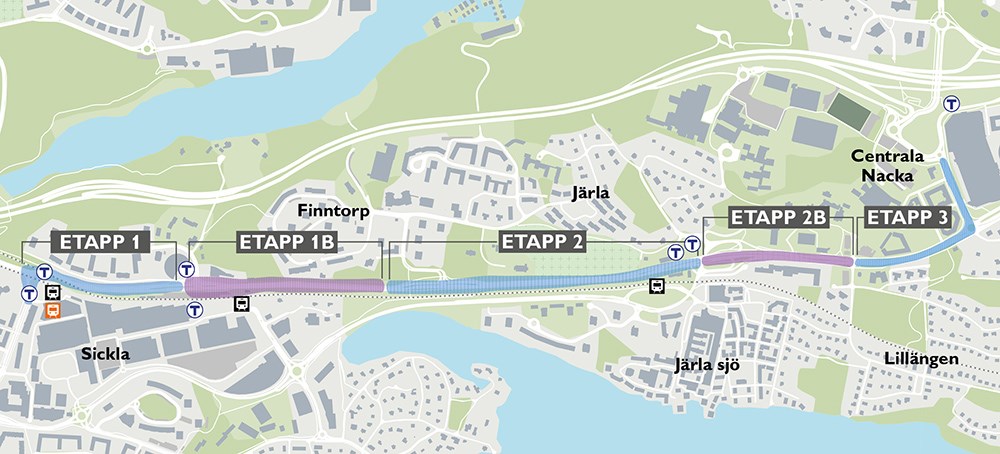

Värmdövägsprojektet är tre kilometer långt och indelat i fem etapper. Etapp 3, sträckan Lillängsvägen - Nacka Forum blev klar sommaren 2023. Hela projektet beräknas vara klart 2029. (Klicka på bilden för att förstora.)
Från genomfartsled till levande stadsgata
Att bygga om Värmdövägen är en central del i utvecklingen av Nacka. Längs den nya stadsgatan planteras träd, skapas mötesplatser och ny bebyggelse med blandad arkitektur växer fram. Målet är en trevlig, varierad och grönskande miljö. Utformningen tar hänsyn till områdenas karaktär och historiska influenser.
Det skapas plats för verksamheter i husens bottenvåningar samt sittplatser och torg. För att säkra infrastrukturen för Nackaborna i framtiden, kommer det dras nya ledningar för avlopp, vatten, el, värme, tele och fiber under gatan.
Närheten till kollektivtrafik, med förbättrade knutpunkter, kommer göra det möjligt för fler att gå eller cykla till bussen, Saltsjöbanan, Tvärbanan och tunnelbanan.
Framkomligheten under byggtiden är högt prioriterad och vi tittar kontinuerligt på lösningar för att minimera störningar i trafiken.

Skiss från gestaltningsprogrammet för Värmdövägen som visar ett torg med angränsande gång-och cykelväg på i höjd med Lillängsvägen. Illustration Mandaworks.

Skiss som visar en del av nya Värmdövägen med breda gång- och cykelbanor, belysning, träd och nya ledningar under gatan.
Följ arbetet vecka för vecka
Vad händer på Värmdövägen?
Veckouppdatering och artiklar om Värmdövägsprojektet.

Foto: Färdig slänt mot muren som går längs Saltsjöbanan.
Vanliga frågor och svar om arbetet på Värmdövägen.
Värmdövägsprojektet utförs av Skanska på uppdrag av Nacka kommun. Du kan klicka på de utfällbara blocken nedan för att läsa om de olika etapperna. Vill du följa arbetet mer på detaljnivå? Följ Skanskas instagramkonto @skanska_varmdovagen_nacka
Etapp 1b: Alphyddan - Finntorp
Etapp 2: Finntorp - Saltsjö-Järla
Tidplan: Arbetet på sträckan beräknas vara helt klart första halvåret 2026.
Visionsbild för station Järla
Samtidigt som Värmdövägen byggs om, pågår utbyggnaden av tunnelbanan till Nacka. Visionsbilden visar Järla stationsområde med bostäder och den nya entrén till tunnelbanan i riktning mot Sickla och Stockholm. Till vänster i bilden skymtar perrongen för Saltsjöbanans Järla station.

Illustration: tmrw.inc/Nacka kommun/Region Stockholm.
Ny Finntorpsbro sommaren 2025
Gång- och cykelbron över Värmdövägen mellan Finntorp och Ekudden, har byts ut mot en ny modern bro. Nya Finntorpsbron är bredare än sin föregångare vilket innebär ökad framkomlighet och förenklad snöröjning.

Värmdövägens trafik på Saltsjöbanans spårområde
Från mars 2023 leds Värmdövägen ner på spårområdet, där Saltsjöbanan tidigare gick. Den nya sträckningen går mellan Järla och Nacka station. Även gång- och cykelstråk leds om från Värmdövägen till Järlaledens gång- och cykelstråk. Den nya trafiklösningen gör att det blir lättare för alla trafikslag att ta sig fram under tiden som Värmdövägen byggs om. Omledningen kommer att gälla fram tills dess att Saltsjöbanan börjar trafikera sträckan igen.
Etapp 2b: Saltsjö-Järla - Lillängsvägen

Tidplan: Planering pågår. Datum för byggstart och färdigställande kommer.
Etapp 3: Lillängsvägen - Nacka forum
Tidplan: Sträckan påbörjades 2020 och avslutades 2023.
Sträckan Lillängsvägen-Nacka forum är klar
En ny stadsgata med breda gång- och cykelvägar, träd och ny bebyggelse har vuxit fram. Blommor har planterats och det sista lagret asfalt samt belysning, cykelställ och sittplatser är på plats.

Centrala Nacka
Klicka här för att få en överblick och läsa om andra projekt i Centrala Nacka.
Sidan uppdaterades:
