Tidplan

Här hittar du en övergripande tidplan och även mer detaljerad skedestidplan.

MARS-APRIL 2019

  • Byggstart skola mars
  • Markarbeten för att förbereda för skolbygget, transporter
  • Ledningsarbeten för el, vatten och avlopp

APRIL-OKTOBER 2019

  • Grundläggning – gjutning av betong, stödmurar, plintar
  • Borrning för bergvärme

OKTOBER 2019-FEBRUARI 2020

  • Stomresning av nya skolan

JUNI-AUGUSTI 2021

  • Skolan klar och verksamheten flyttar in i juni 2021

  • Paviljonger tas ner juni-augusti
  • Rivning av befintlig skola juni-augusti

  • Byggstart nya sporthallen augusti 2021
  • NCC flyttar sitt platskontor till östra delen mot Lovisedalsvägen

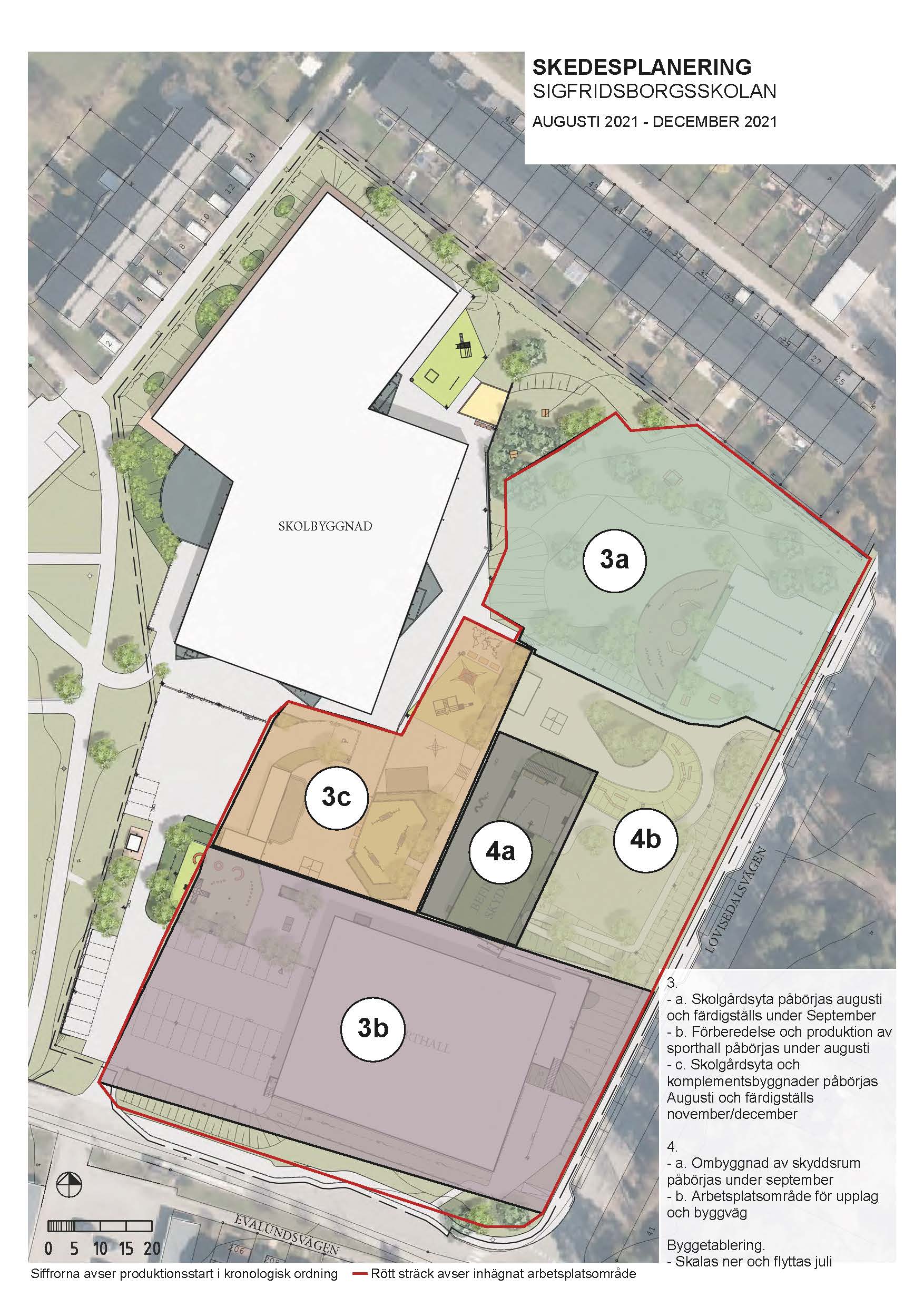

SEPTEMBER 2021

  • Marken närmast skolan iordningställs
  • Skolgården iordningsställs

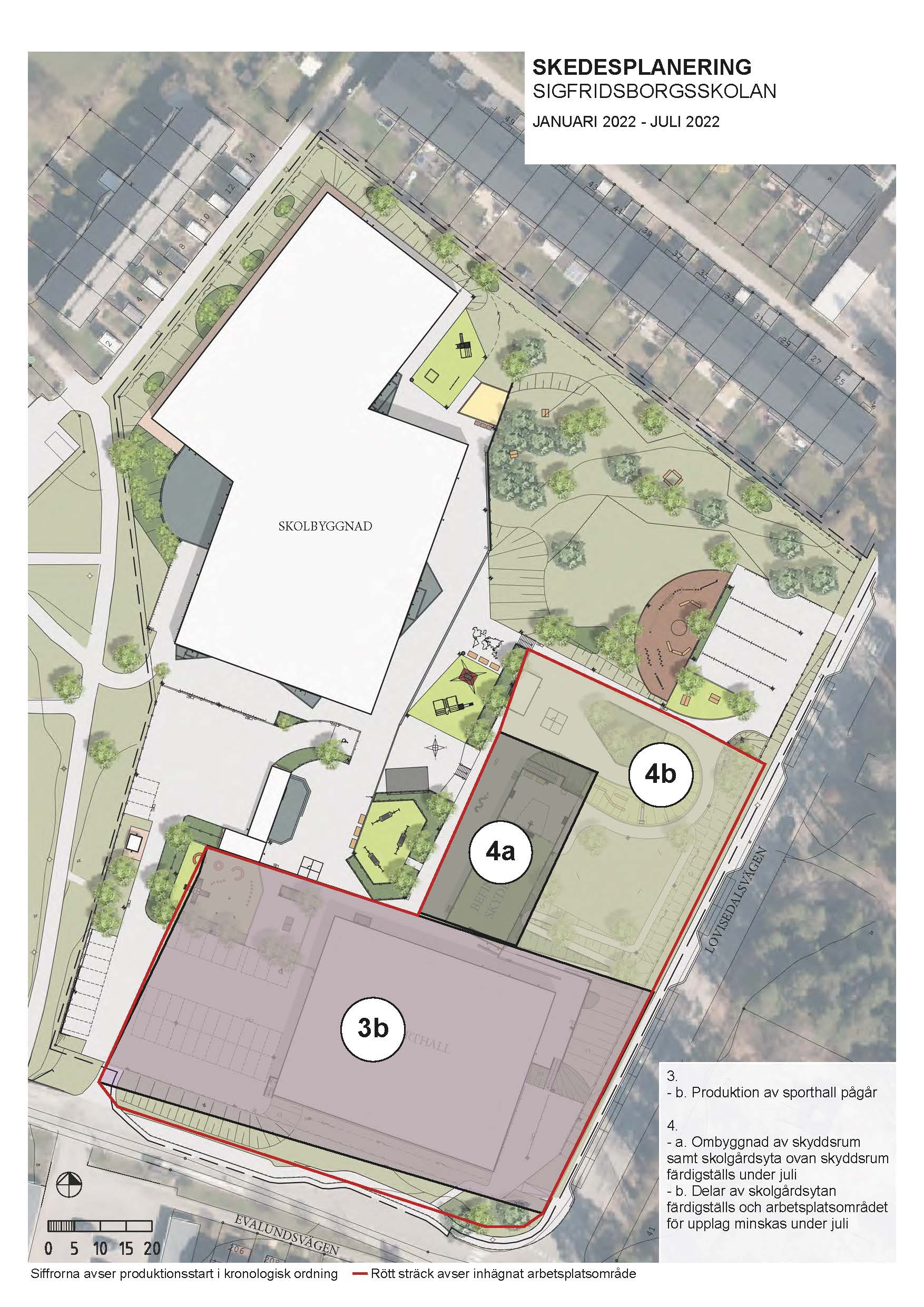

JUNI-DECEMBER 2022

  • Sporthallen klar årsskiftet 2022/2023

Skedestidplan Sigfridsborgsskolan (PDF-dokument, 702 kB)
